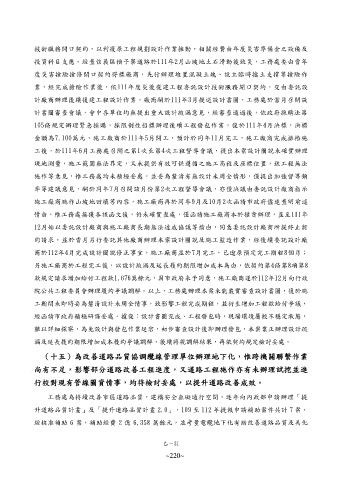

技術服務開口契約,以利復原工程規劃設計作業推動,相關經費由年度災害準備金之設備及

        投資科目支應。經查信義區槓子寮道路於111年2月山坡地土石滑動後致災,工務處委由當年
        度災害搶險搶修開口契約得標廠商,先行辦理堆置混凝土塊、設立臨時擋土支撐等搶險作

        業,經完成搶險作業後,依111年度災後復建工程委託設計技術服務開口契約,交由委託設
        計廠商辦理後續復建工程設計作業,廠商嗣於111年3月提送設計書圖,工務處於當月召開設
        計書圖審查會議,會中各單位均無提出重大設計疏漏意見,經審查通過後,依政府採購法第

        105條規定辦理緊急採購,採限制性招標辦理後續工程發包作業,復於111年4月決標,決標
        金額為7,100萬元,施工廠商於111年5月開工,預計於同年11月完工,施工廠商完成排樁施

        工後,於111年6月工務處召開之第1次至第4次工程督導會議,提出本案設計圖說未確實辦理
        現地測量,施工範圍無法界定,又未提供有效可供遵循之施工高程及座標位置,致工程無法

        施作等意見,惟工務處均未積極妥處,並妥為釐清有無設計未周全情形,僅提出加強督導頻
        率等建議意見,嗣於同年7月召開該月份第2次工程督導會議,亦僅決議由委託設計廠商指示

        施工廠商施作山坡地回填等內容,施工廠商再於同年9月及10月2次函請市政府儘速查明前述
        情由,惟工務處接獲各該函文後,仍未確實查處,僅函請施工廠商本於權責辦理,直至111年
        12月始以委託設計廠商與施工廠商長期無法達成協議等情由,同意委託設計廠商所提終止契

        約請求,並於當月另行委託其他廠商辦理本案設計圖說及施工監造作業,經後續委託設計廠
        商於112年4月完成設計圖說修正事宜,施工廠商並於7月完工,已逾原預定完工期程8個月;

        另施工廠商於工程完工後,以設計疏漏及延長履約期限增加成本為由,依契約第4條第8項第8
        款規定請求增加給付工程款1,676萬餘元,因市政府未予同意,施工廠商遂於112年12月向行政

        院公共工程委員會辦理履約爭議調解。以上,工務處辦理本案未能覈實審查設計書圖,復於施
        工期間未即時妥為釐清設計未周全情事,致影響工程完成期程,並衍生增加工程款給付爭議,

        經函請市政府積極研謀妥處。據復:設計書圖完成、工程發包時,現場環境屬較不穩定狀態,
        難以詳細探察,為免設計與發包作業延宕,初步審查設計後即辦理發包,本案業正辦理設計疏
        漏及延長履約期限增加成本履約爭議調解,後續將視調解結果,再依契約規定檢討妥處。

           (十五)為改善道路品質協調纜線管理單位辦理地下化,惟跨機關聯繫作業

        尚有不足,影響部分道路改善工程進度,又道路工程施作亦有未辦理試挖並進
        行校對現有管線圖資情事,均待檢討妥處,以提升道路改善成效。

            工務處為持續改善市區道路品質,建構安全無礙通行空間,逐年向內政部申請辦理「提

        升道路品質計畫」及「提升道路品質計畫 2.0」,109 至 112 年提報申請補助案件共計 7 案,
        經核准補助 6 案,補助經費 2 億 6,358 萬餘元,並考量電纜地下化有助改善道路品質及美化
