Page 215 - 基隆市議會-第20屆第4次定期會暨第10-12次臨時會議事錄
P. 215

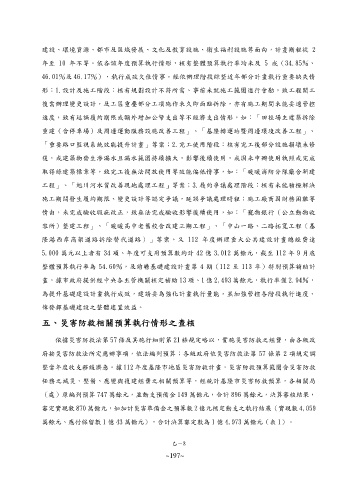

建設、環境資源、都市及區域發展、文化及教育設施、衛生福利設施等面向,計畫期程從 2

           年至 10 年不等。依各該年度預算執行情形,核有整體預算執行率均未及 5 成(34.85%、

           46.01%及 46.17%),執行成效欠佳情事。經依辦理階段綜整近年部分計畫執行重要缺失情
           形:1.設計及施工階段:核有規劃設計不符所需、事前未就施工範圍進行會勘,致工程開工

           後需辦理變更設計,及工區重疊部分工項施作未久即面臨拆除,亦有施工期間未能妥適管控
           進度,致有延誤履約期限或額外增加公帑支出等不經濟支出情形,如:「田徑場主建築拆除

           重建(含停車場)及周邊運動服務設施改善工程」、「基隆轉運站暨周邊環境改善工程」、
           「重要路口監視系統效能提升計畫」等案;2.完工使用階段:核有完工後部分設施損壞未修

           復,或建築物發生滲漏水且漏水範圍持續擴大,影響後續使用,或因未申辦使用執照或完成

           取得綠建築標章等,致完工後無法開放使用等效能偏低情事,如:「暖暖消防分隊廳舍新建
           工程」、「旭川河水質改善現地處理工程」等案;3.履約爭議處理階段:核有未能積極解決

           施工期間發生履約期限、變更設計等認定爭議,延誤爭議處理時程;施工廠商因財務困難等

           情由,未完成驗收瑕疵改正,致無法完成驗收影響後續使用,如:「寵物銀行(公立動物收
           容所)整建工程」、「暖暖高中老舊校舍改建三期工程」、「中山一路、二路拓寬工程(基

           隆港西岸高架道路拆除替代道路)」等案。又 112 年度辦理重大公共建設計畫總經費達
           5,000 萬元以上者有 34 項、年度可支用預算數約計 42 億 3,012 萬餘元,截至 112 年 9 月底

           整體預算執行率為 54.60%,及前瞻基礎建設計畫第 4 期(112 至 113 年)特別預算補助計

           畫,據市政府提供經中央各主管機關核定補助 13 項、1 億 2,493 萬餘元,執行率僅 2.94%,
           為提升基礎建設計畫執行成效,建請妥為強化計畫執行量能,並加強管控各階段執行進度,

           俾發揮基礎建設之整體建置效益。

           五、災害防救相關預算執行情形之查核

               依據災害防救法第 57 條及其施行細則第 21 條規定略以,實施災害防救之經費,由各級政

           府按災害防救法所定應辦事項,依法編列預算;各級政府依災害防救法第 57 條第 2 項規定調
           整當年度收支移緩濟急。據 112 年度基隆市地區災害防救計畫,災害防救預算範圍含災害防救

           任務之減災、整備、應變與復建經費之相關預算等,經統計基隆市災害防救預算,各相關局
           (處)原編列預算 747 萬餘元,並動支預備金 149 萬餘元,合計 896 萬餘元,決算審核結果,

           審定實現數 870 萬餘元,如加計災害準備金之預算數 2 億元核定動支之執行結果(實現數 4,059

           萬餘元、應付保留數 1 億 43 萬餘元),合計決算審定數為 1 億 4,973 萬餘元(表 1)。
