電線管線長期泡水,與 2 樓西側內牆滲水及廁所污水管線漏水等情形,而社會處既知信義親
子館有滲漏水情形,且工程尚在保固期間,卻於 112 年 9 月簽請另案委託其他廠商辦理修
繕,經函請市政府依據契約規定釐清責任妥處。據復:為加速後續營運,先行委請廠商修
復,惟修復經費已由原施工廠商支付,並持續注意後續情形。
3.前瞻基礎建設第4期計畫整體執行率僅約3成,且有部分計畫未執行或執行率未達80%等
情事:中央政府各主管機關核定前瞻基礎建設第4期(112至113年度)特別預算補助基隆市計4
億7,361萬餘元,分屬城鄉 表 4 市政府及所屬辦理前瞻基礎建設計畫第 4 期特別預算執

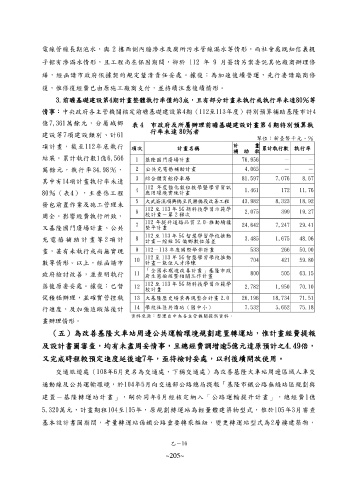

行率未達 80%者
建設等7項建設類別、計61
單位:新臺幣千元、%
項計畫,截至112年底執行 項次 計畫名稱 計 畫 累計執行數 執行率
補 助 款
結果,累計執行數1億6,566 1 基隆國門廣場計畫 76,956 - -
萬餘元,執行率34.98% , 2 公共充電樁補助計畫 4,065 - -
3 綜合體育館停車場 81,597 7,076 8.67
其中有14項計畫執行率未達
112 年度強化數位教學暨學習資訊
4 1,461 172 11.76
80%(表4),主要係工程 應用環境實施計畫
5 大武崙溪順興橋至民樂橋段改善工程 43,982 8,323 18.92
發包前置作業及施工管理未
6 112 至 113 年 5G 新科技學習示範學 2,075 399 19.27
周全,影響經費執行所致, 校計畫-第 2 梯次
112 年提升道路品質 2.0-推動騎樓
7 24,642 7,247 29.41
又基隆國門廣場計畫、公共 整平計畫
112 至 113 年 5G 智慧學習學校推動
充 電 樁 補 助 計 畫 等 2 項 計 8 計畫-縮短 5G 偏鄉數位落差 3,485 1,675 48.06
畫,甚有未執行或尚無實現 9 112-113 年度國際學伴計畫 533 266 50.00
112 至 113 年 5G 智慧學習學校推動
數等情形。以上,經函請市 10 計畫-數位人才淬煉 704 421 59.80
「全國水環境改善計畫」基隆市政
政府檢討改善,並查明執行 11 府生態檢核暨相關工作計畫 800 505 63.15
落後原委妥處。據復:已督 12 112 至 113 年 5G 新科技學習示範學 2,782 1,950 70.10
校計畫
促積極辦理,並確實管控執 13 大基隆歷史場景再現整合計畫 2.0 26,196 18,734 71.51
行進度,及加強追蹤落後計 14 學校社區共讀站(國中小) 7,532 5,662 75.18
資料來源:整理自中央各主管機關提供資料。
畫辦理情形。
(五)為改善基隆火車站周邊公共運輸環境規劃建置轉運站,惟計畫經費提報
及設計書圖審查,均有未盡周妥情事,且總經費調增逾5億元達原預計之4.49倍,
又完成時程較預定進度延後逾7年,亟待檢討妥處,以利後續開放使用。
交通旅遊處(108年6月更名為交通處,下稱交通處)為改善基隆火車站周邊區域人車交
通動線及公共運輸環境,於104年5月向交通部公路總局提報「基隆市鐵公路無縫站區規劃與
建 置 -基隆轉運站計畫」,嗣於同年6月經核定納入「公路運輸提升計畫」,總經費1億
5,320萬元,計畫期程104至105年,原規劃轉運站為輕量體建築物型式,惟於105年3月審查
基本設計書圖期間,考量轉運站係鐵公路重要轉乘樞紐,變更轉運站型式為2層樓建築物,
