Page 400 - 基隆市議會--第20屆第5次定期會暨第13-15次臨時會
P. 400

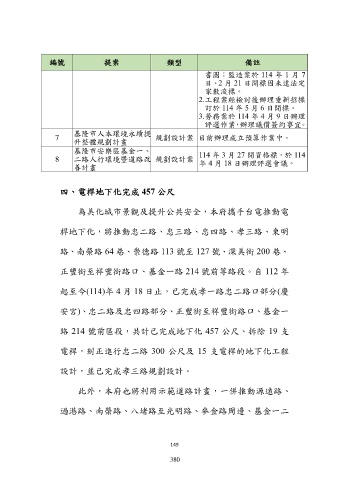

編號 提案 類型 備註
書圖;監造案於 114 年 1 月 7
日 、 2 月 21 日開標因未達法定
家數流標。
2.工程案經檢討後辦理重新招標
訂於 114 年 5 月 6 日開標。
3.勞務案於 114 年 4 月 9 日辦理
評選作業,辦理議價簽約事宜。
基隆市人本環境永續提
7 規劃設計案 目前辦理成立預算作業中。
升整體規劃計畫
基隆市安樂區基金一、
8 二路人行環境暨道路改 規劃設計案 114 年 3 月 27 開資格標,於 114
善計畫 年 4 月 18 日辦理評選會議。
四、電桿地下化完成 457 公尺
為美化城市景觀及提升公共安全,本府攜手台電推動電
桿地下化,將推動忠二路、忠三路、忠四路、孝三路、東明
路、南榮路 64 巷、崇德路 113 號至 127 號、深美街 200 巷 、
正豐街至祥豐街路口、基金一路 214 號前等路段。自 112 年
起至今(114)年 4 月 18 日止,已完成孝一路忠二路口部分(慶
安宮)、忠二路及忠四路部分、正豐街至祥豐街路口、基金一
路 214 號前區段,共計已完成地下化 457 公尺、拆除 19 支
電桿,刻正進行忠二路 300 公尺及 15 支電桿的地下化工程
設計,並已完成孝三路規劃設計。
此外,本府也將利用示範道路計畫,一併推動源遠路、
過港路、南榮路、八堵路至光明路、麥金路周邊、基金一二
