濱國中、武崙國中及國小、成功國中、東信國小、深美國小、


                建德國中及國小、碇內國中、東光國小、安樂高中),各計畫


                進度詳如下表所示:

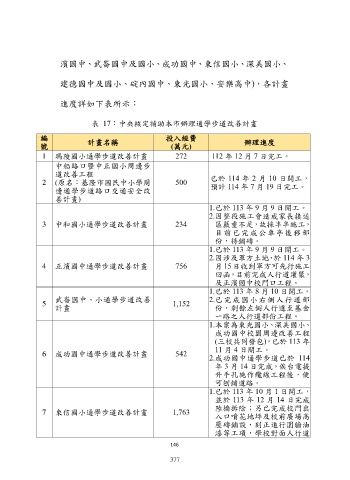

                          表  17:中央核定補助本市辦理通學步道改善計畫

          編              計畫名稱                    投入經費                    辦理進度
          號                                       (萬元)
           1  瑪陵國小通學步道改善計畫                          272        112 年 12 月 7 日完工。
               中船路口暨中正國小周邊步
               道改善工程
           2  (原名:基隆市國民中小學周                         500        已於 114 年 2 月 10 日開工,
                                                               預計 114 年 7 月 19 日完工。
               邊通學步道路口交通安全改
               善計畫)
                                                              1.已於 113 年 9 月 9 日開工。
                                                              2.因整段施工會造成家長接送
           3  中和國小通學步道改善計畫                          234         區嚴重不足,故採半半施工,
                                                                目前已完成公車亭後移部
                                                                份,待鋪磚。
                                                              1.已於 113 年 9 月 9 日開工。
                                                              2.因涉及軍方土地,於 114 年 3
           4  正濱國中通學步道改善計畫                          756         月15日收到軍方可先行施工
                                                                回函,目前完成人行道灌漿,
                                                                及正濱國中校門口工程。
                                                              1.已於 113 年 8 月 10 日開工。
               武崙國中、小通學步道改善                                   2.已完成國小右側人行道部
           5                                       1,152
               計畫                                               份,剩餘左側人行道至基金
                                                                一路之人行道部份工程。
                                                              1.本案為東光國小、深美國小、
                                                                成功國中校園周邊改善工程
                                                                (三校共同發包),已於 113 年
                                                                11 月 4 日開工。
           6  成功國中通學步道改善計畫                          542
                                                              2.成功國中通學步道已於 114
                                                                年 3 月 14 日完成,俟台電提
                                                                升手孔施作纜線工程後,便
                                                                可刨鋪道路。
                                                              1.已於 113 年 10 月 1 日開工,
                                                                並於 113 年 12 月 14 日完成
                                                                陸橋拆除;另已完成校門出
           7  東信國小通學步道改善計畫                         1,763
                                                                入口噴花地坪及校前廣場高
                                                                壓磚鋪設,刻正進行圍牆油
                                                                漆等工項,學校對面人行道
