工程。至 113 年底本市雨水下水道實施率為 87.86%,改善工
程於今(114)年底完工後,下水道實施率將可提升至 88.5%。

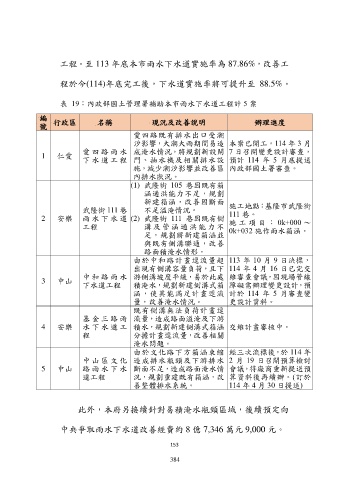

表 19:內政部國土管理署補助本市雨水下水道工程計 5 案
編
號 行政區 名稱 現況及改善說明 辦理進度
愛四路既有排水出口受潮
汐影響,大潮大雨期間易造 本案已開工。114 年 3 月
1 仁愛 愛 四 路 雨 水 成淹水情況,將規劃新設閘 7 日召開變更設計審查,
下 水 道 工 程 門、抽水機及相關排水設 預計 114 年 5 月底提送
施,減少潮汐影響並改善區 內政部國土署審查。
內排水狀況。
(1) 武隆街 105 巷因既有箱
涵通洪能力不足,規劃
新建箱涵,改善因斷面
武隆街 111 巷 不足溢淹情況。 施工地點:基隆市武隆街
2 安樂 雨 水 下 水 道 (2) 武隆街 111 巷因既有側 111 巷。
項
工
目
:
0k+000 〜
工程 溝 及 管 涵 通 洪 能 力 不 施 0k+032 施作雨水箱涵。
足,規劃將新建箱涵並
與既有側溝聯通,改善
路面積淹水情形。
由於中和路計畫逕流量超 113 年 10 月 9 日決標,
出現有側溝容量負荷,且下 114 年 4 月 16 日已完交
中 和 路 雨 水 游側溝坡度平緩,易於此處 維審查會議,因現場管線
3 中山
下水道工程 積淹水,規劃新建側溝式箱 障礙需辦理變更設計,預
涵,使其能滿足計畫逕流 計於 114 年 5 月審查變
量,改善淹水情況。 更設計資料。
既有側溝無法負荷計畫逕
基 金 三 路 雨 流量,造成路面溢淹及下游
4 安樂 水 下 水 道 工 積水,規劃新建側溝式箱涵 交維計畫審核中。
程 分擔計畫逕流量,改善相關
淹水問題。
由於文化路下方箱涵束縮 經三次流標後,於 114 年
中 山 區 文 化 造成排水瓶頸及下游排水 2 月 19 日召開預算檢討
5 中山 路 雨 水 下 水 斷面不足,造成路面淹水情 會議,待廠商重新提送預
道工程 況,規劃重建既有箱涵,改 算資料後再續辦。(訂於
善整體排水系統。 114 年 4 月 30 日提送)
此外,本府另接續針對易積淹水瓶頸區域,後續預定向
中央爭取雨水下水道改善經費約 8 億 7,346 萬元 9,000 元。
