Page 354 - 基隆市議會-第20屆第4次定期會暨第10-12次臨時會議事錄
P. 354

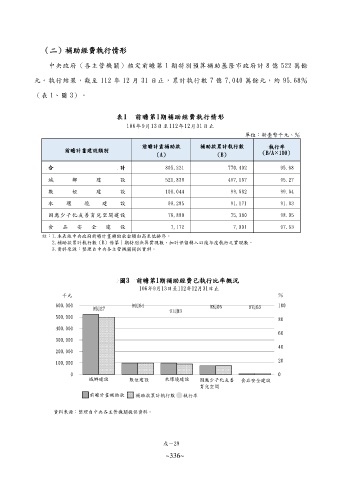

(二)補助經費執行情形
中央政府(各主管機關)核定前瞻第 1 期特別預算補助基隆市政府計 8 億 522 萬餘
元。執行結果,截至 112 年 12 月 31 日止,累計執行數 7 億 7,040 萬餘元,約 95.68%
(表 1、 圖 3) 。
表1 前瞻第1期補助經費執行情形
106年9月13日 至 112年12月31日 止
單位:新臺幣千元、%
前瞻計畫補助款 補助款累計執行數 執行率
前瞻計畫建設類別
(A) (B) (B/A100)
合 計 805,221 770,402 95.68
城 鄉 建 設 521,838 497,167 95.27
數 位 建 設 100,044 99,682 99.64
水 環 境 建 設 99,285 91,171 91.83
因應少子化友善育兒空間建設 76,880 75,380 98.05
食 品 安 全 建 設 7,172 7,001 97.63
註:1.本表依中央政府前瞻計畫補助款金額由高至低排序。
2.補助款累計執行數(B)係第 1 期特別決算實現數,加計保留轉入以後年度執行之實現數。
3.資料來源:整理自中央各主管機關提供資料。
圖3 前瞻第1期補助經費已執行比率概況
106年9月13日至112年12月31日止
千元 %
600,000 99.64 98.05 100
95.27 97.63
91.83
500,000 80
400,000
60
300,000
40
200,000
100,000 20
0 0
城鄉建設 數位建設 水環境建設 因應少子化友善 食品安全建設
育兒空間
前瞻計畫補助款 補助款累計執行數 執行率
資料來源:整理自中央各主管機關提供資料。
戊-29
~336~
