Page 349 - 基隆市議會-第20屆第4次定期會暨第10-12次臨時會議事錄
P. 349

建設計畫年度預算執行率未達 80%案件(續)

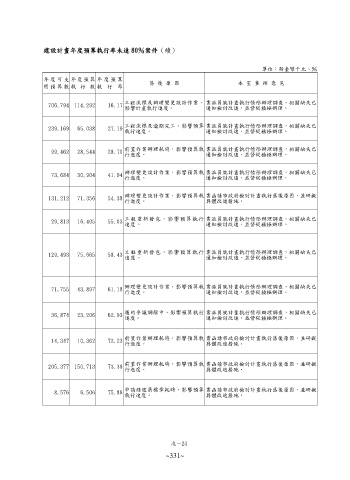

                                                                              單位:新臺幣千元、%
           年  度  可  支   年 度 預算 年 度 預 算
           用  預  算  數   執 行 數 執  行  率       落 後 原 因                    本 室 查 核 意 見

                                    工程流標及辦理變更設計作業, 業派員就計畫執行情形辦理調查,相關缺失已
             706,794  114,292   16.17
                                    影響計畫執行進度。                通知檢討改進,並督促積極辦理。
                                    工程流標及逾期完工,影響預算 業派員就計畫執行情形辦理調查,相關缺失已
             239,169  65,038   27.19
                                    執行進度。                    通知檢討改進,並督促積極辦理。

                                    前置作業辦理耗時,影響預算執 業派員就計畫執行情形辦理調查,相關缺失已
              99,462  28,544   28.70
                                    行進度。                     通知檢討改進,並督促積極辦理。
                                    辦理變更設計作業,影響預算執 業派員就計畫執行情形辦理調查,相關缺失已
              73,684  30,904   41.94
                                    行進度。                     通知檢討改進,並督促積極辦理。
                                    辦理變更設計作業,影響預算執 業函請市政府檢討計畫執行落後原因,並研擬
             131,212  71,356   54.38
                                    行進度。                     具體改進措施。

              29,813  16,405   55.03  工  程  重  新  發  包  ,  影  響  預  算  執  行  業派員就計畫執行情形辦理調查,相關缺失已
                                    進度。                      通知檢討改進,並督促積極辦理。



             129,493  75,665   58.43  工  程  重  新  發  包  ,  影  響  預  算  執  行  業派員就計畫執行情形辦理調查,相關缺失已
                                    進度。                      通知檢討改進,並督促積極辦理。



                                    辦理變更設計作業,影響預算執 業派員就計畫執行情形辦理調查,相關缺失已
              71,755  43,897   61.18
                                    行進度。                     通知檢討改進,並督促積極辦理。

                                    履約爭議調解中,影響預算執行 業派員就計畫執行情形辦理調查,相關缺失已
              36,874  23,206   62.93
                                    進度。                      通知檢討改進,並督促積極辦理。

                                    前置作業辦理耗時,影響預算執 業函請市政府檢討計畫執行落後原因,並研擬
              14,347  10,362   72.23
                                    行進度。                     具體改進措施。

             205,377  150,713   73.38  前置作業辦理耗時,影響預算執 業函請市政府檢討計畫執行落後原因,並研擬
                                    行進度。                     具體改進措施。


                                    申請綠建築標章耗時,影響預算 業函請市政府檢討計畫執行落後原因,並研擬
              8,576   6,506    75.86
                                    執行進度。                    具體改進措施。
