Page 1737 - 基隆市議會--第20屆第5次定期會暨第13-15次臨時會
P. 1737
編

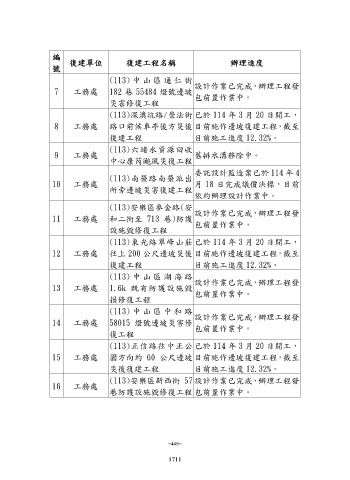

復建單位 復建工程名稱 辦理進度
號
(113) 中 山 區 通 仁 街
設計作業已完成,辦理工程發
7 工務處 182 巷 55484 燈號邊坡
包前置作業中。
災害修復工程
(113)深澳坑路/崇法街 已於 114 年 3 月 20 日開工,
8 工務處 路口前候車亭後方災後 目前施作邊坡復建工程,截至
復建工程 目前施工進度 12.32%。
(113)六堵水資源回收
9 工務處 舊排水溝移除中。
中心康芮颱風災復工程
委託設計監造案已於 114 年 4
(113)南榮路南榮派出
10 工務處 月 18 日完成議價決標,目前
所旁邊坡災害復建工程
依約辦理設計作業中。
(113)安樂區麥金路(安
設計作業已完成,辦理工程發
11 工務處 和二街至 713 巷)防護
包前置作業中。
設施毀修復工程
(113)東光路翠峰山莊 已於 114 年 3 月 20 日開工,
12 工務處 往上 200 公尺邊坡災後 目前施作邊坡復建工程,截至
復建工程 目前施工進度 12.32%。
(113) 中 山 區 湖 海 路
設計作業已完成,辦理工程發
13 工務處 1.6k 既有防護設施毀
包前置作業中。
損修復工程
(113) 中 山 區 中 和 路
設計作業已完成,辦理工程發
14 工務處 58015 燈號邊坡災害修
包前置作業中。
復工程
(113)正信路往中正公 已於 114 年 3 月 20 日開工,
15 工務處 園方向約 60 公尺邊坡 目前施作邊坡復建工程,截至
災後復建工程 目前施工進度 12.32%。
(113)安樂區新西街 57 設計作業已完成,辦理工程發
16 工務處
巷防護設施毀修復工程 包前置作業中。
~445~
