九、通學步道改善工程
為改善校園周邊通學環境,本市積極向中央爭取「校園
周邊暨行車安全道路改善計畫」補助經費,於去(112)年 12 月
7 日完成本市瑪陵國小通學步道改善工程。今(113)年將持續
推動全市13校通學步道改善計畫,所需經費共計約 1億2,019
萬元,盤點校園周邊交通環境進行改善,逐步打造以人為本
的步行城市。目前已有 7 校開工(中和國小、正濱國中、武崙
國中及國小、建德國中及國小、碇內國中),各計畫進度詳如
下表所示:

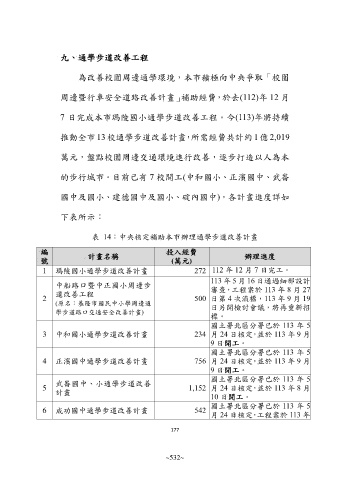

表 14:中央核定補助本市辦理通學步道改善計畫
編 計畫名稱 投入經費 辦理進度
號 (萬元)
1 瑪陵國小通學步道改善計畫 272 112 年 12 月 7 日完工。
113 年 5 月 16 日通過細部設計
中船路口暨中正國小周邊步 審查,工程案於 113 年 8 月 27
道改善工程
2 500 日第 4 次流標,113 年 9 月 19
(原名:基隆市國民中小學周邊通 日另開檢討會議,將再重新招
學步道路口交通安全改善計畫)
標。
國土署北區分署已於 113 年 5
3 中和國小通學步道改善計畫 234 月 24 日核定,並於 113 年 9 月
9 日開工。
國土署北區分署已於 113 年 5
4 正濱國中通學步道改善計畫 756 月 24 日核定,並於 113 年 9 月
9 日開工。
國土署北區分署已於 113 年 5
武崙國中、小通學步道改善
5 1,152 月 24 日核定,並於 113 年 8 月
計畫
10 日開工。
國土署北區分署已於 113 年 5
6 成功國中通學步道改善計畫 542
月 24 日核定,工程案於 113 年
177
