Page 553 - 基隆市議會-第20屆第4次定期會暨第10-12次臨時會議事錄
P. 553
編 區 計畫名稱 性質 辦理進度
號
已於 113 年 7 月 8 日完工,
安 基隆市麥金路生活圈周邊串聯計畫 規劃設計案+
5 113 年 9 月 2 日完成驗收相
樂 人行環境改善工程 工程案
關作業。
於 113 年 9 月 28 日辦理基
仁
6 忠一路及仁二路人行道改善工程 規劃設計案 本設計審查會,目前請顧問
愛
公司修正中。
工程於 113 年 10 月 8 日第
仁 南榮路基隆隧道前至南榮路 393 巷
7 工程案 一次招標流標,將儘速辦理
愛 人行環境改善工程
第二次招標。
國土署於 113 年 9 月 10 日
七 明德二路光明路口至七堵火車站前 辦理設計書圖審議,俟設計
8 工程案
堵 人行道改善工程 核備後儘速辦理工程發包
作業。
國土署於 113 年 9 月 2 日
同意核備設計審查,目前依
暖 基隆市暖暖區源遠路改善工程(第二
9 工程案 國土署意見修正設計資料,
暖 期)
完成後即辦理工程成立預
算作業。
113 年 8 月 30 日複審未通
過,113 年 9 月 19 日再次
安 基隆市安樂區長庚生活圈人行環境
10 工程案 送審,並於 113 年 9 月 27
樂 改善工程
日審核通過,後續辦理成立
預算作業。
國土署北區分署於 113 年 9
月 9 日同意核備設計審查,
中 基隆市新豐街人行環境改善計畫 規劃設計案+
11 113 年 10 月 1 日依國土署
正 (原名:基隆市新豐街交通設施計畫) 工程案
意見修正設計資料辦理工
程成立預算事宜。

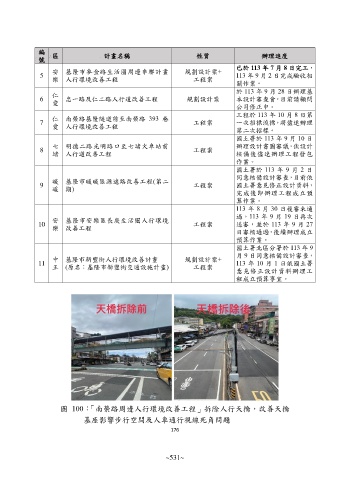

圖 100:「南榮路周邊人行環境改善工程」拆除人行天橋,改善天橋
基座影響步行空間及人車通行視線死角問題
176
