Page 1763 - 基隆市議會--第20屆第5次定期會暨第13-15次臨時會
P. 1763

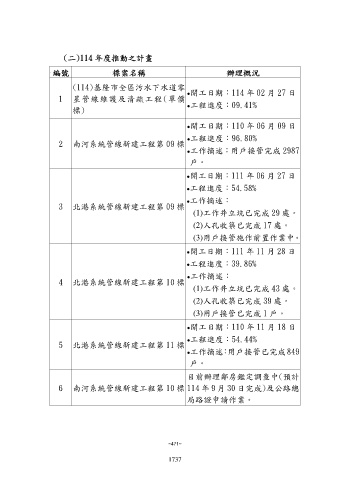

(二)114 年度推動之計畫
編號 標案名稱 辦理概況
(114)基隆市全區污水下水道零
開工日期:114 年 02 月 27 日
1 星管線維護及清疏工程(單價
工程進度:09.41%
標)
開工日期:110 年 06 月 09 日
工程進度:96.80%
2 南河系統管線新建工程第 09 標
工作摘述:用戶接管完成 2987
戶。
開工日期:111 年 06 月 27 日
工程進度:54.58%
工作摘述:
3 北港系統管線新建工程第 09 標
(1)工作井立坑已完成 29 處。
(2)人孔收築已完成 17 處。
(3)用戶接管施作前置作業中。
開工日期:111 年 11 月 28 日
工程進度:39.86%
工作摘述:
4 北港系統管線新建工程第 10 標
(1)工作井立坑已完成 43 處。
(2)人孔收築已完成 39 處。
(3)用戶接管已完成 1 戶。
開工日期:110 年 11 月 18 日
工程進度:54.44%
5 北港系統管線新建工程第 11 標
工作摘述:用戶接管已完成849
戶。
目前辦理鄰房鑑定調查中(預計
6 南河系統管線新建工程第 10 標 114 年 9 月 30 日完成)及公路總
局路證申請作業。
