Page 1754 - 基隆市議會--第20屆第5次定期會暨第13-15次臨時會
P. 1754

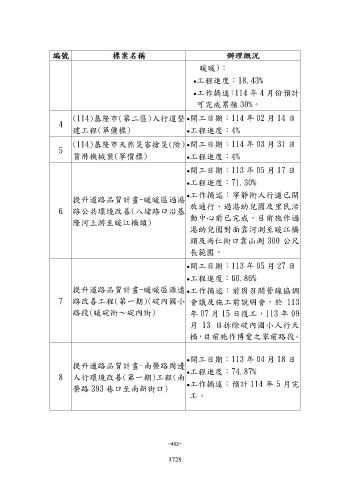

編號 標案名稱 辦理概況
暖暖):
工程進度:18.43%
工作摘述:114 年 4 月份預計
可完成累積 30%。
(114)基隆市(第二區)人行道整 開工日期:114 年 02 月 14 日
4
建工程(單價標) 工程進度:4%
(114)基隆市天然災害搶災(險) 開工日期:114 年 03 月 31 日
5
賃用機械案(單價標) 工程進度:4%
開工日期:113 年 05 月 17 日
工程進度:71.30%
工作摘述:寧靜街人行道已開
提升道路品質計畫-暖暖區過港
放通行、過港幼兒園及里民活
6 路公共環境改善(八堵路口沿基
動中心前已完成,目前施作過
隆河上游至暖江橋頭)
港幼兒園對面靠河測至暖江橋
頭及尚仁街口靠山測 300 公尺
長範圍。
開工日期:113 年 05 月 27 日
工程進度:60.86%
提升道路品質計畫-暖暖區源遠 工作摘述:前因召開管線協調
7 路改善工程(第一期)(碇內國小 會議及施工前說明會,於 113
路段(暖碇街~碇內街) 年 07 月 15 日復工,113 年 09
月 13 日拆除碇內國小人行天
橋,目前施作博愛之家前路段。
開工日期:113 年 04 月 18 日
提升道路品質計畫-南榮路周邊
工程進度:74.87%
8 人行環境改善(第一期)工程(南
工作摘述:預計 114 年 5 月完
榮路 393 巷口至南新街口)
工。
~462~
1728
