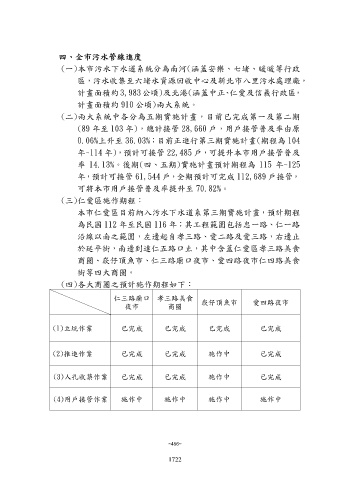

四、全市污水管線進度
              (一)本市污水下水道系統分為南河(涵蓋安樂、七堵、暖暖等行政

                   區,污水收集至六堵水資源回收中心及新北市八里污水處理廠,
                   計畫面積約3,983公頃)及北港(涵蓋中正、仁愛及信義行政區,
                   計畫面積約 910 公頃)兩大系統。

              (二)兩大系統中各分為五期實施計畫,目前已完成第一及第二期
                   (89 年至 103 年),總計接管 28,660 戶,用戶接管普及率由原
                   0.06%上升至 36.03%;目前正進行第三期實施計畫(期程為 104
                   年~114 年),預計可接管 22,485 戶,可提升本市用戶接管普及

                   率 14.13%。後期(四、五期)實施計畫預計期程為 115 年~125
                   年,預計可接管 61,544 戶,全期預計可完成 112,689 戶接管,
                   可將本市用戶接管普及率提升至 70.82%。

              (三)仁愛區施作期程:
                   本市仁愛區目前納入污水下水道系第三期實施計畫,預計期程
                   為民國 112 年至民國 116 年;其工程範圍包括忠一路、仁一路

                   沿線以南之範圍,左邊起自孝三路、愛二路及愛三路,右邊止
                   於延平街,南邊到達仁五路口止,其中含蓋仁愛區孝三路美食
                   商圈、崁仔頂魚市、仁三路廟口夜市、愛四路夜市仁四路美食

                   街等四大商圈。
              (四)各大商圈之預計施作期程如下:
                              仁三路廟口 孝三路美食
                                 夜市           商圈         崁仔頂魚市          愛四路夜市


           (1)立坑作業              已完成          已完成           已完成             已完成



           (2)推進作業              已完成          已完成           施作中             已完成



           (3)人孔收築作業            已完成          已完成           施作中             已完成


           (4)用戶接管作業            施作中          施作中           施作中             施作中






                                               ~456~
