Page 561 - 基隆市議會-第20屆第4次定期會暨第10-12次臨時會議事錄
P. 561
編 目前
號 名稱 進度 進度摘要 完工時間
地點:仁二路

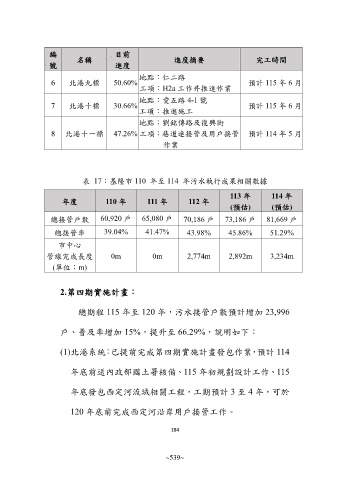

6 北港九標 50.60% 預計 115 年 6 月
工項:H2a 工作井推進作業
地點:愛五路 4-1 號
7 北港十標 30.66% 預計 115 年 6 月
工項:推進施工
地點:劉銘傳路及復興街
8 北港十一標 47.26% 工項:巷道連接管及用戶接管 預計 114 年 5 月
作業
表 17:基隆市 110 年至 114 年污水執行成果相關數據
113 年 114 年
年度 110 年 111 年 112 年
(預估) (預估)
總接管戶數 60,920 戶 65,080 戶 70,186 戶 73,186 戶 81,669 戶
總接管率 39.04% 41.47% 43.98% 45.86% 51.29%
市中心
管線完成長度 0m 0m 2,774m 2,892m 3,234m
(單位:m)
2.第四期實施計畫:
總期程 115 年至 120 年,污水接管戶數預計增加 23,996
戶、普及率增加 15%,提升至 66.29%,說明如下:
(1)北港系統:已提前完成第四期實施計畫發包作業,預計 114
年底前送內政部國土署核備、115 年初規劃設計工作、115
年底發包西定河流域相關工程,工期預計 3 至 4 年,可於
120 年底前完成西定河沿岸用戶接管工作。
184
~539~
